為踐行習總書記提出的“建設壯美廣西,共圓復興夢想”的理念,加快推進南丹縣生活垃圾焚燒發電項目建設,項目施工現場井然有序,各參建單位分工協作,密切配合,確保工程節點順利達成。

該項目由南丹海創環境科技有限責任公司承建,設計日處理生活垃圾300噸,年發電量4800萬kWh。建設一條300噸/日機械爐排爐焚燒線,配套建設一套7.5MW汽輪發電機組及煙氣處理系統等。

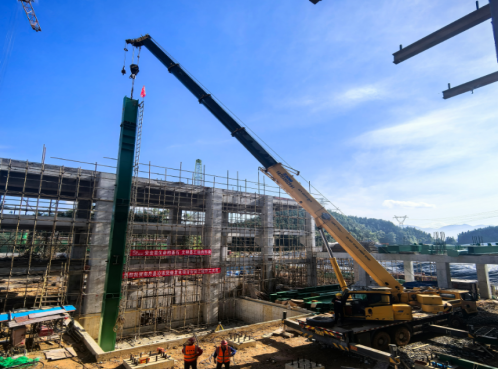

項目建設地點位于廣西壯族自治區河池市南丹縣車河鎮,占地46.03畝。克服前期選址及地基條件差等困難,于2025年3月5日開工,目前,土建工程完成總體進度的58%,安裝單位已進場開始施工,2026年1月18日開始鍋爐首吊安裝,計劃于2026年9月28日竣工投產。
項目建成投運后,將提升南丹縣域生活垃圾的“無害化、減量化、資源化”處理水平,對改善城市環境質量、提升居民生活品質有重要意義。
